Réaménagement de l’avenue de la République
Clermont Auvergne Métropole et la commune de Cébazat entreprennent un vaste projet de réaménagement de l’avenue de la République. Ce projet vise à repenser la circulation, le partage de l’espace et la qualité paysagère de cet axe majeur de la commune.
Quels travaux vont être réalisés ?
• Renouvellement des réseaux d’eaux usées et d’eau potable, en coordination avec le Syndicat Mixte de Basse Limagne.
• Reprise du réseau d’eaux pluviales et désimperméabilisation du sol, assurant l’infiltration des eaux de pluie.
• Création d’une piste cyclable à double sens, sécurisée et séparée de la voie automobile. Elle permettra une liaison 100 % cyclable jusqu’au centre-ville de Clermont-Ferrand.
• Aménagement d’un nouveau rond-point pour fluidifier et sécuriser les circulations (au carrefour entre l’avenue de la République et l’avenue du 8 mai).
• Mise en place d’une voie dédiée aux bus dans le cadre du projet de restructuration du réseau de transports en commun InspiRe (rue du Torpilleur Sirocco à Clermont-Ferrand).
• Enfouissement des réseaux secs (électricité et télécommunications), travaux assurés par Territoire d’Énergie 63.
• Plantation de 250 arbres, sélectionnés pour être adaptés à leur environnement et favoriser la
biodiversité.
Comment va se dérouler le chantier ?

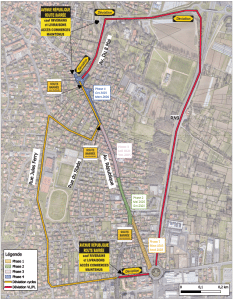

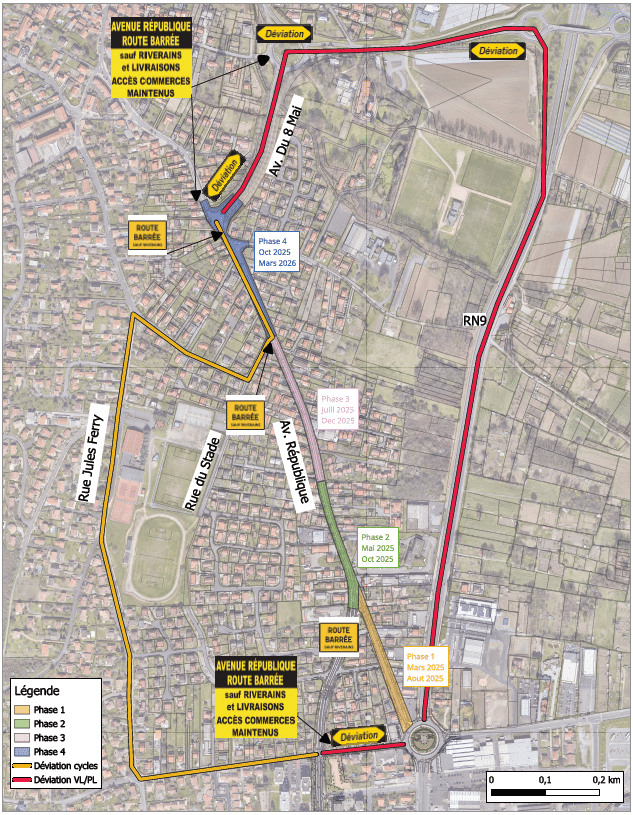

Les travaux vont s’échelonner en 3 phases, à partir de mi-mars 2025 et jusqu’à l’été 2027.
Phase 1

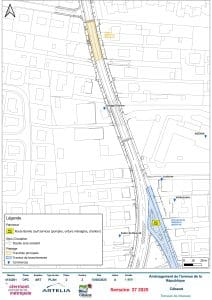

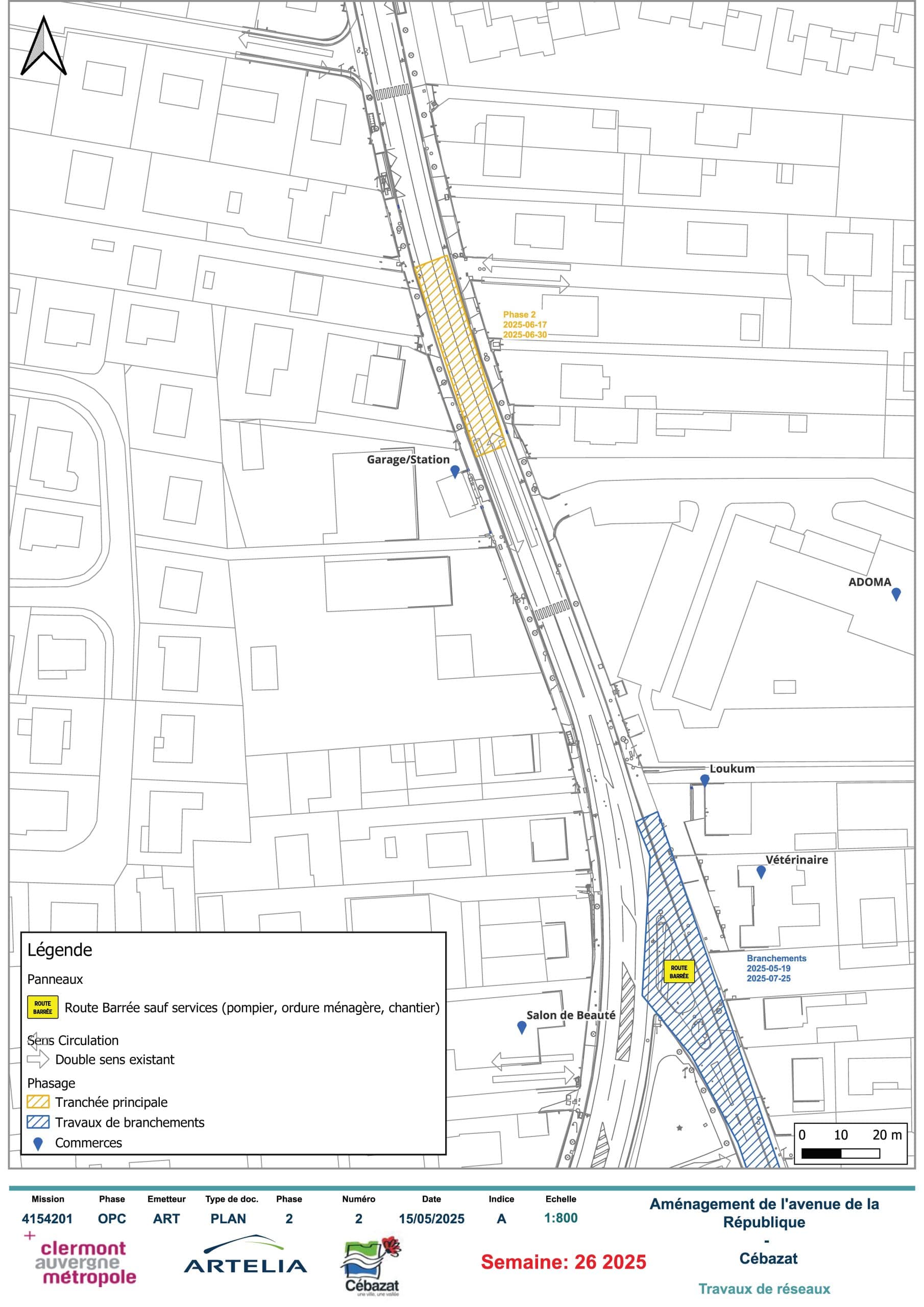

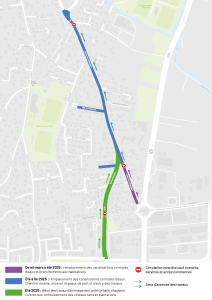

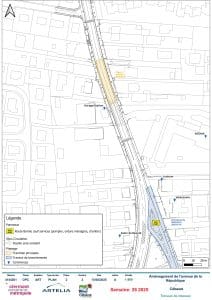

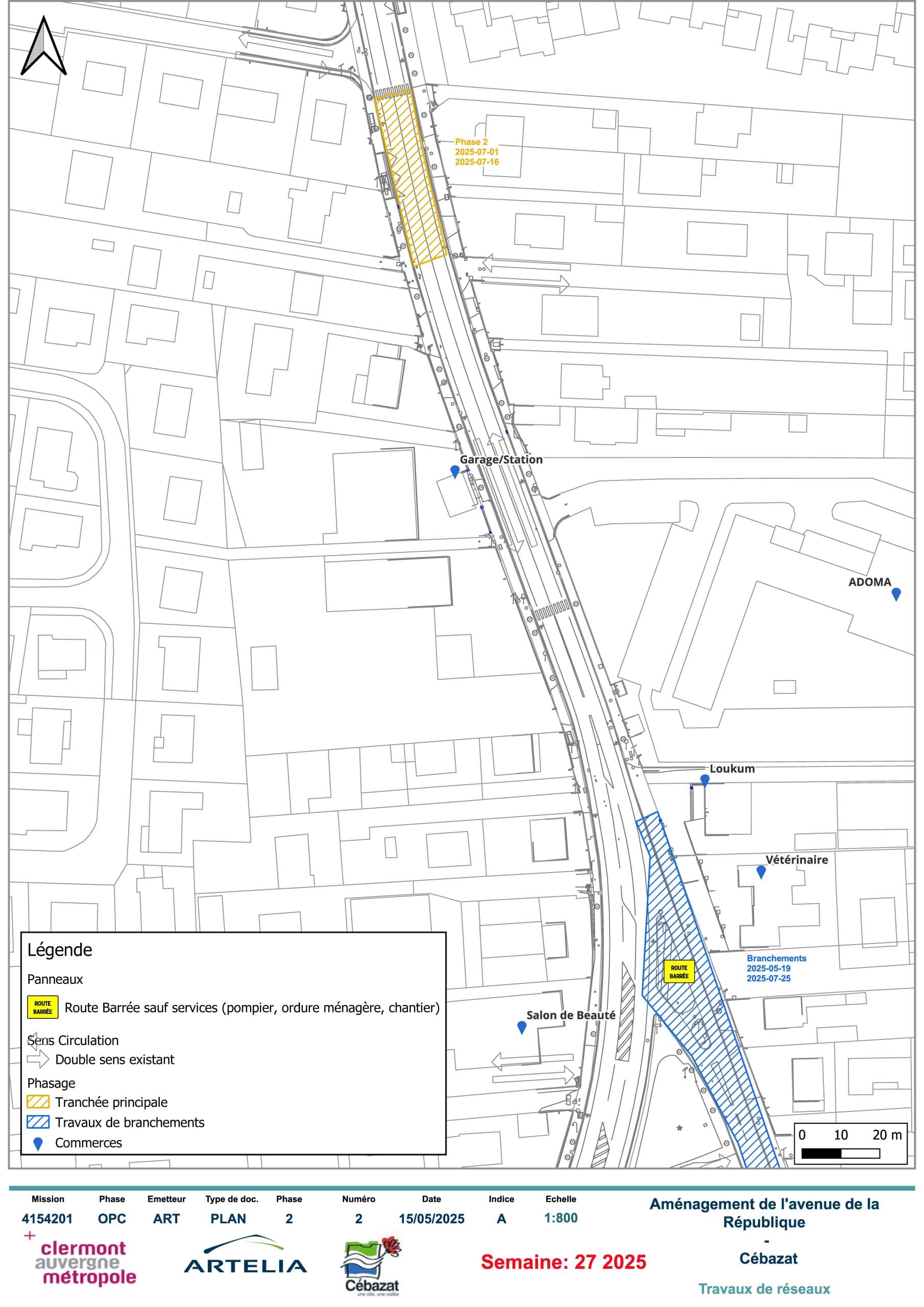

Elle débute à la mi-mars avec le renouvellement des réseaux d’eaux (eau potable, eaux usées et eaux pluviales). Le chantier démarre au sud de l’avenue de la République jusqu’au carrefour avec la rue des Fourches (cf plan ci-après), pour une durée prévisionnelle de 3 mois.
La circulation sera interdite. Les accès riverains, services et commerces seront adaptés.
À partir de la mi-mai la circulation sur toute l’avenue de la République sera interrompue. La déviation sera mise en place par la N9.
Les bus seront déviés de l’avenue de la République. La liaison avec le tramway sera maintenue depuis l’arrêt « Cladenas ». Plus d’informations sur t2c.fr.

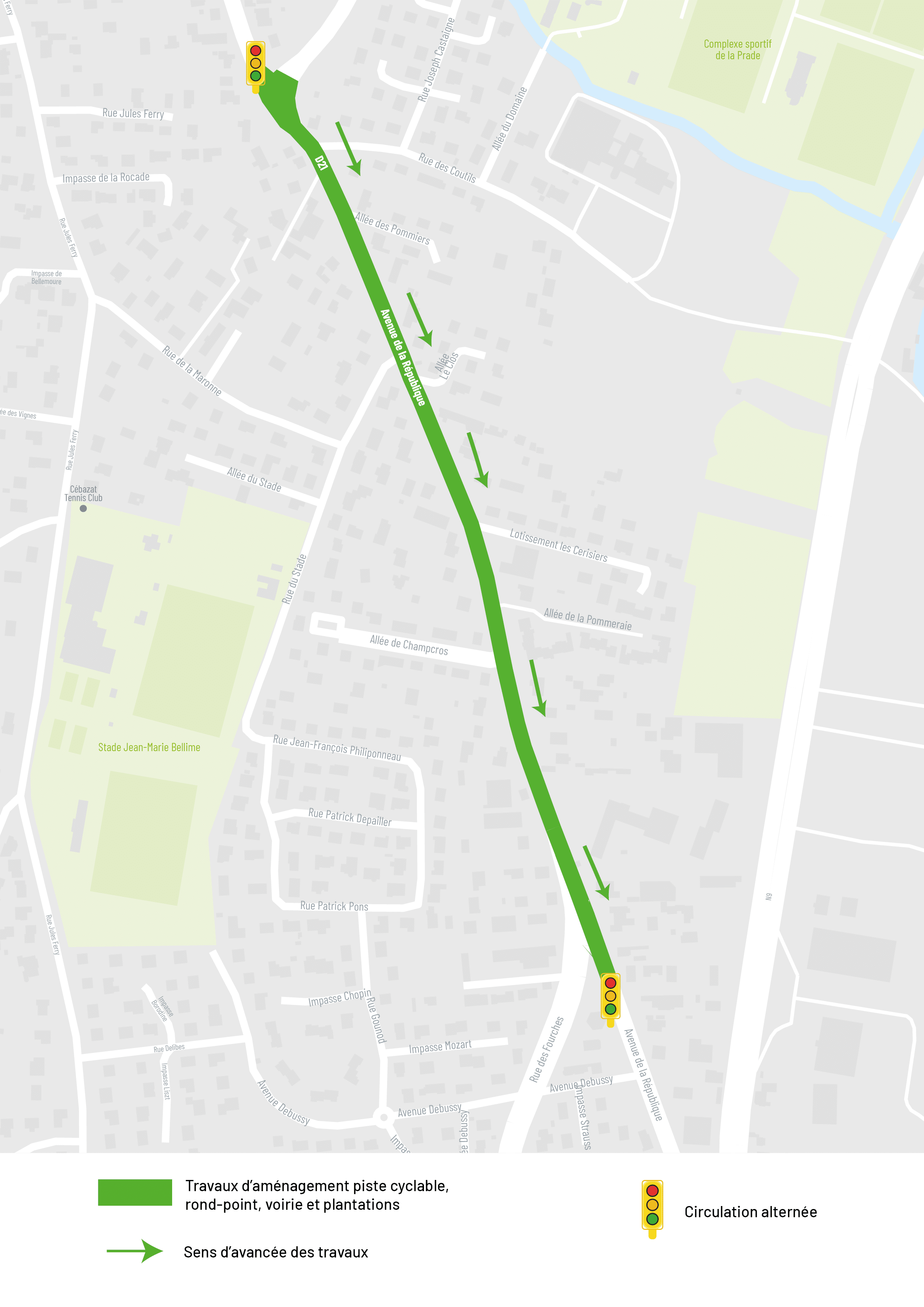

En parallèle, à l’été 2025, les travaux d’aménagement de la piste cyclable et de la voie de bus débuteront rue des Fourches et sur une partie de la rue du Torpilleur Sirocco. L’accès sera
maintenu aux riverains, aux services et aux commerces. Ils s’accompagneront des travaux d’enfouissement des réseaux secs.

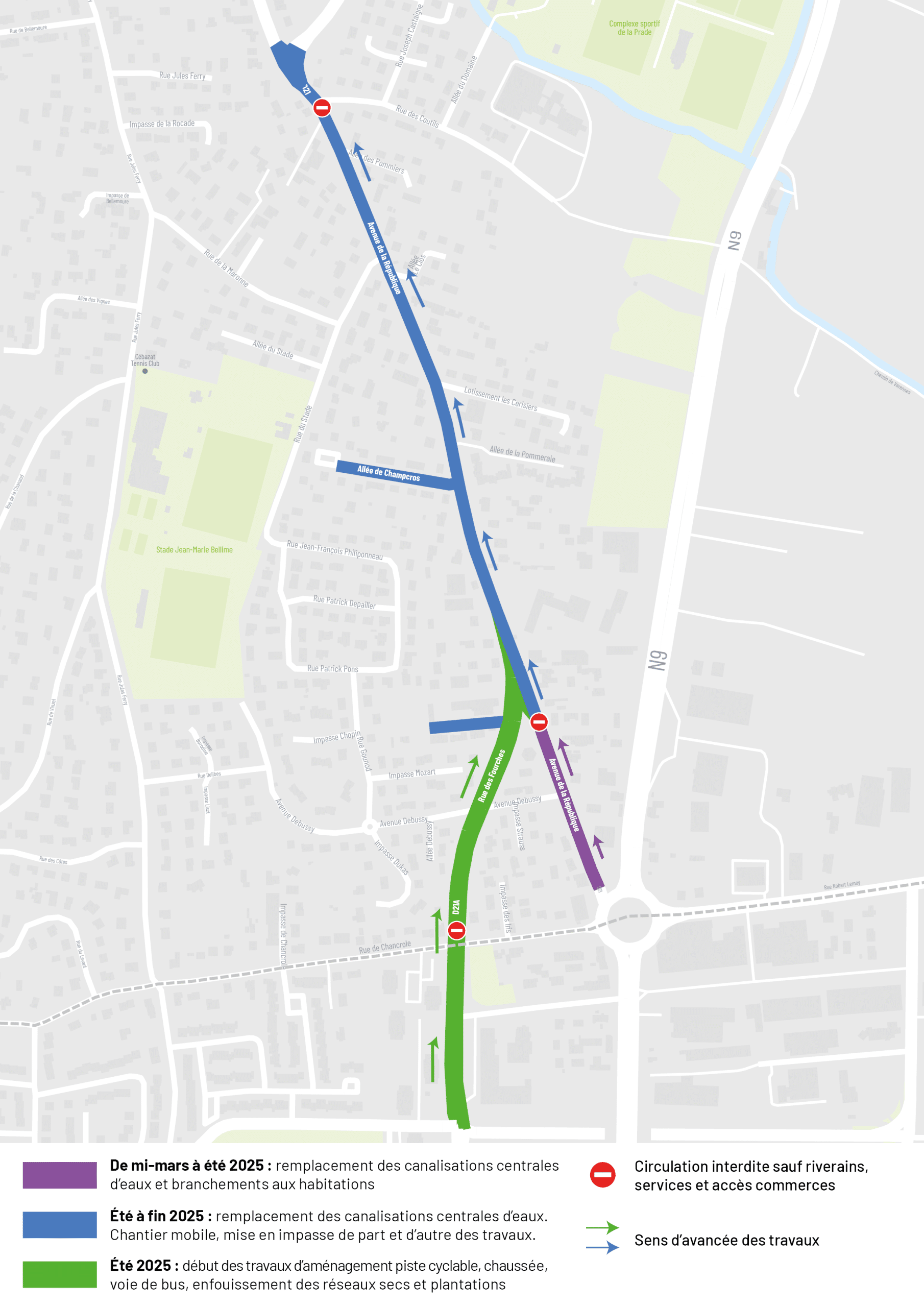

Phase 1 : mi-mars 2025-fin 2025
Collecte des déchets
En raison des travaux, l'accès du camion pour la collecte des déchets en porte-à-porte n'est plus garanti.

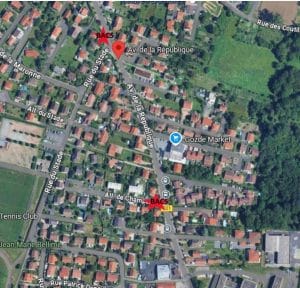

Pendant la durée des travaux de Juillet a Décembre 2025, les riverains devront déposer leurs sacs de déchets non recyclables (bacs noir) et papiers-emballages (bacs jaune), mis a disposition aux angles :

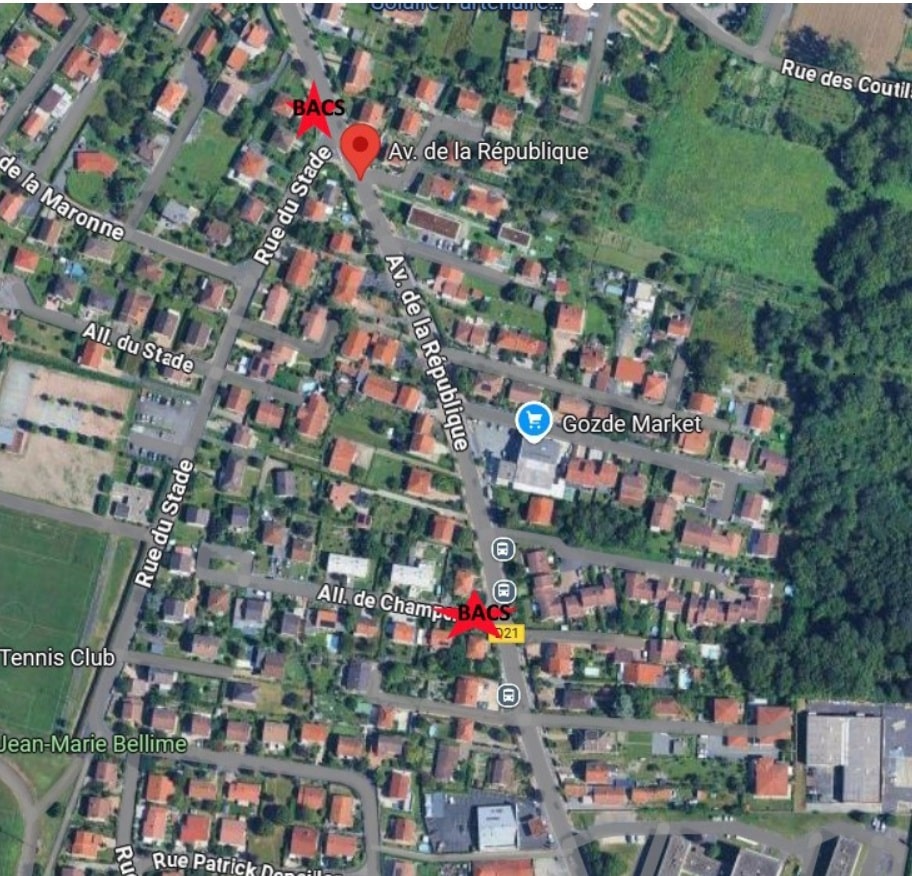

- AVENUE DE LA RÉPUBLIQUE / ALLÉE DE CHAMPCROS
- AVENUE DU STADE / AVENUE DE LA REPUBLIQUE
Durant cette période la collecte des biodéchets en porte-à-porte ne sera pas assurée.
Pour toute information complémentaire contactez la Direction Gestion des Déchets de Clermont Auvergne Métropole au 04 63 669 669 / dechets@clermontmetropole.eu

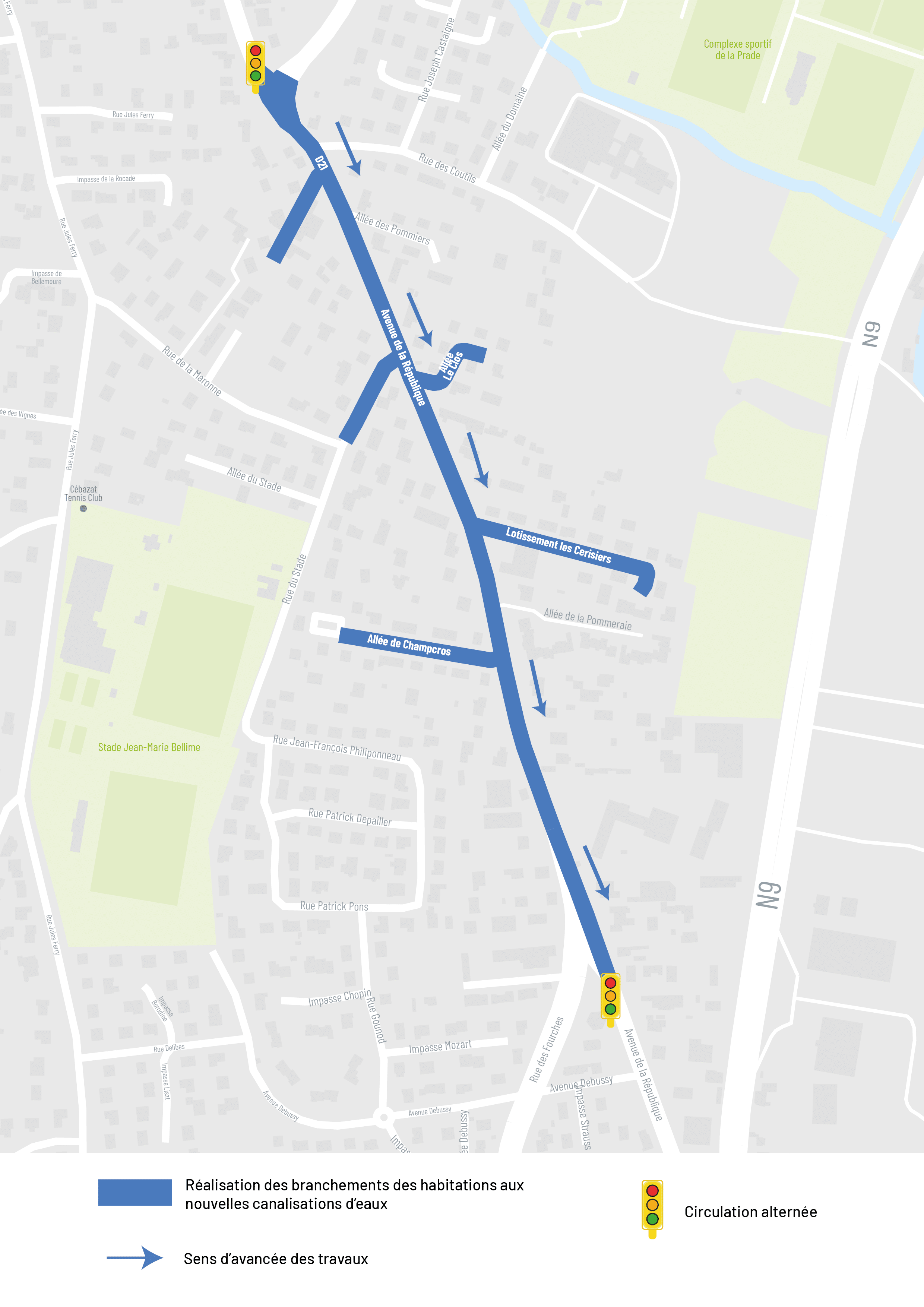

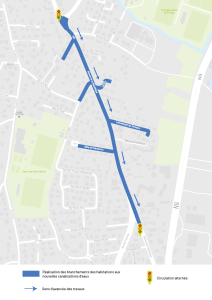

Phase 2 : fin 2025 - printemps 2026
Le chantier se poursuivra avec le raccordement des canalisations d’eaux aux habitations. La circulation
sera maintenue pour tous en alternat (sauf bus et poids lourds)

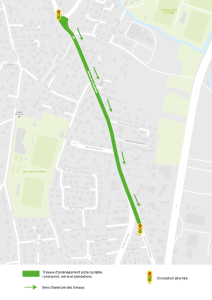

Phase 3 : printemps 2026 – été 2027
Lors de cette phase de travaux d'aménagement, la circulation sera maintenue pour tous en alternat (sauf bus et poids lourds).
